争先创优|国道309改建工程SG—3标段荣居全线考核榜首
发布时间:2023-06-06   阅读次数:0

近日,由公司承建的G309青兰线济南淄博界至章丘胡山大街段改建工程施工SG-3标段,在上级部门的大力支持和项目部参建人员的共同努力下,摘取了阶段性胜利果实,整体施工进度和项目管控考核在全线四个施工标段中名列第一!

G309青兰线改建工程《交通组织方案》专家审查会


本项目于2月份完成《交通组织方案》审查并发布施工通告,经过前期科学策划、缜密筹备,顺利于3月8日高效有序地打响项目开工“第一枪”。

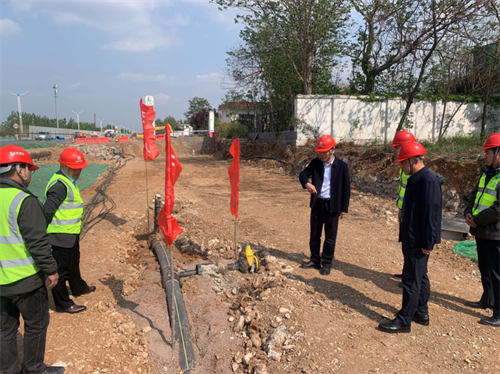

交投集团党委书记、董事长王秀林、公司总经理李涛开展项目督查


面对半幅施工和沿线车流量大、行人多的施工难题,项目部对内加大资源投入,细化安全交底和风险告知;对外强化工作调度,协同多个参建单位多次召开研讨会确定最佳实施方案;交投集团和通达公司多次开展项目督导检查,从组织机构、责任划分、交底例会、风险告知及现场安全管控等方面分别给予工作指导,为项目顺利实施奠定坚实基础。

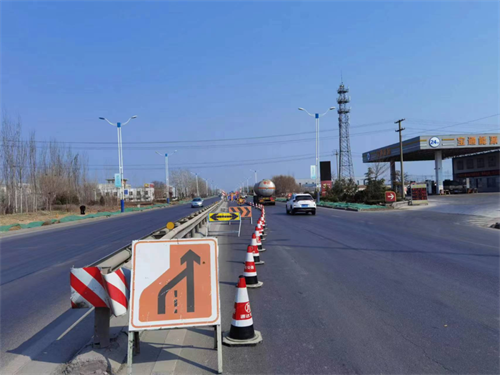

安全设施标准化布设


5月24日,本项目主线左幅拼宽段完成ATB-25沥青基层试验段摊铺。为确保施工质量,项目部提前召开ATB-25沥青基层首件技术交底会,明确施工工艺,达到人员、机械、材料等的合理配置;为加快施工进度,24日当晚,项目部协同业主、监理及第三方检测单位,及时对沥青基层试验段各项指标进行质检,检测结果全部合格,为后续大面积沥青作业面的高效开展奠定基础。

G309青兰线改建工程ATB-25沥青基层首件技术交底会

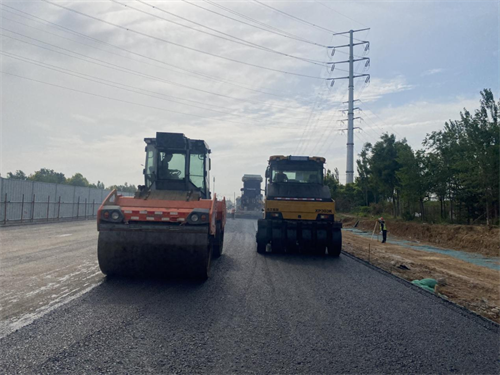

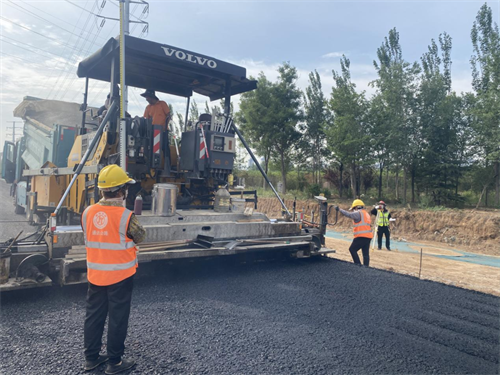

拼宽段ATB-25沥青基层摊铺


拼宽段ATB-25沥青基层压实

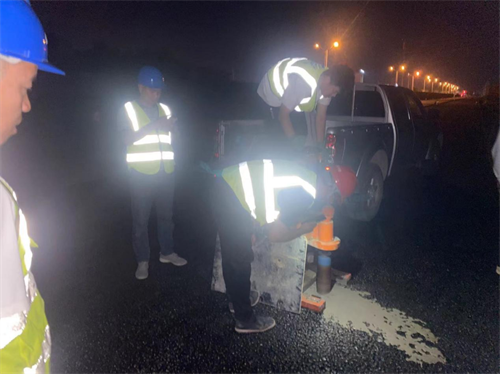

ATB-25沥青基层取芯质检

5月26日,主线左幅完成SBS AC-20沥青下面层200米的试验段摊铺,经自检及监检所有数据全部合格。同步开展的主线左幅旧路面铣刨、坑槽挖补处理全部完成。

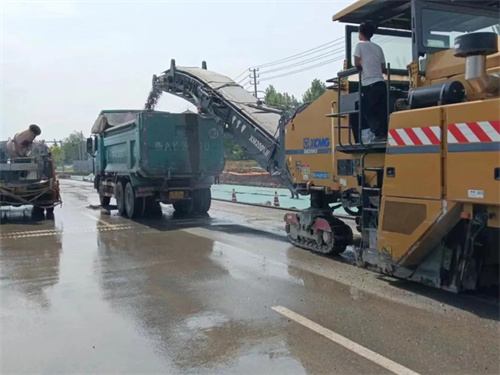

旧路面铣刨、湿法作业

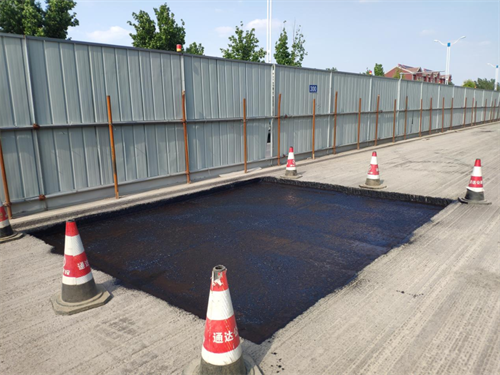

沥青坑槽撒布乳化沥青

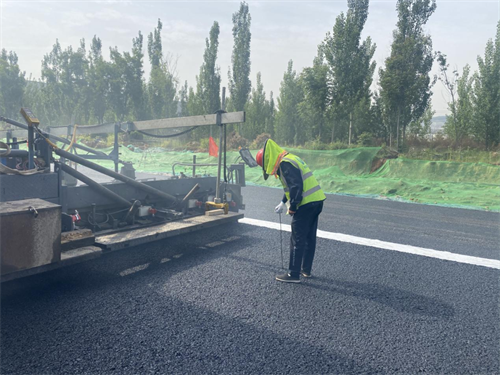

SBS AC-20沥青下面层试验段摊铺厚度检测

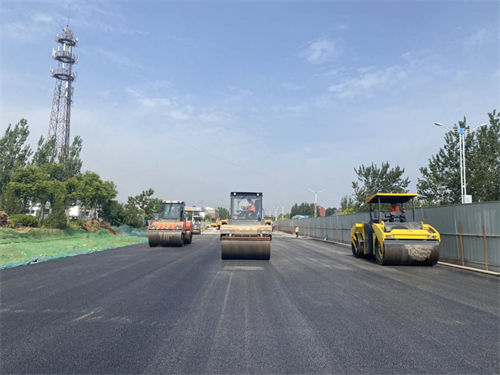

SBS AC-20沥青下面层摊铺压实

不仅路基、路面施工进展顺利,桥梁结构物方面同样捷报频传。

截至5月27日,主线左幅徐家小桥和官庄小桥的扩大基础、桥台、台帽、支座垫石和梁板吊装全部施工完毕。其中,5月25日,K365+792徐家小桥完成左幅主线梁板吊装;5月26日,K363+934官庄小桥完成左幅主线梁板吊装。整个施工期间未出现任何安全环保责任事故,均能保质保量、高效有序的完成桥梁各分项施工任务。

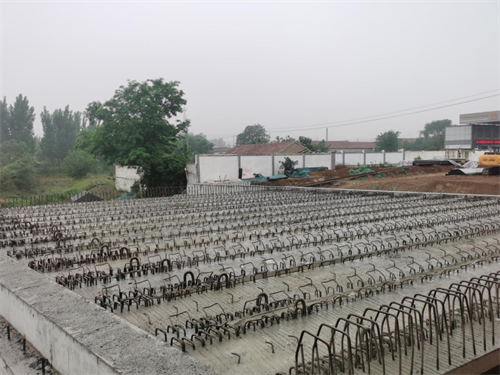

K365+792徐家小桥左幅梁板吊装

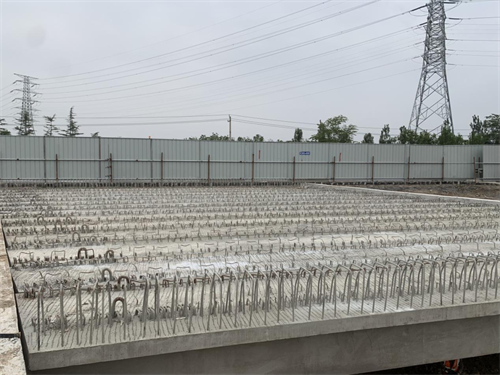

K363+934官庄小桥左幅梁板吊装


下一步,公司将继续强化组织管理,充分展现通达“铁军”精神风貌,积极配合业主、监理及集团公司开展各项工作,确保在6月15号前将主线左幅施工任务全部完成,为交通导改和右幅各作业面的及时开展打下坚实基础。




供稿单位:第四分公司
