S102济青线章丘明水收费站至后枣园段中修工程(K25+100~K31+719),起点位于S102济青线明水收费站,向东经龙三村、龙山街办、终点位于后枣园华电章丘发电有限公司西。路线全长6.619km。原路于2003~2009年改建为一级公路,设计行车速度为80Km/h,路基宽度为35.0~47.0m,路面宽30.0~42.0m。本次仅对因热力管线施工而未纳入2015年养护计划的龙山收费站(K25+100~K25+400)全幅、龙山收费站至后枣园段(K25+400~K31+719)左幅路段进行维修。
本项目主要工程内容:路基、路面、排水、路线交叉及交通安全设施等工程,施工期为3个月,已于2017年4月22日采取“半幅封闭,半幅双向通行”进行封闭施工,预计将于2017年7月中下旬完成全部施工作业任务。
目前正在进行路面铣刨施工作业,截止2017年4月24日,累计完成铣刨沥青面层983.57 m3,占总量22%;累计完成工程产值30.5万元,占合同价2.4%。
施工路段起终点安全围挡

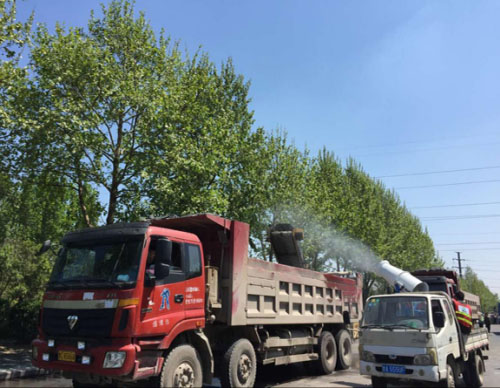

路面铣刨湿法作业
